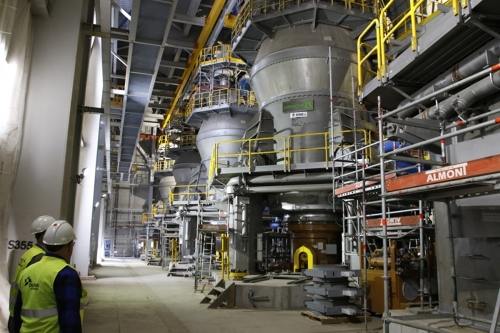

成功結束鍋爐壓力測試新的塊910 MW,其在亞沃日諾III形成。這是投資中最重要的階段之一。正如Tauron所強調的那樣,該區塊建設的進展已經超過了60%。
由技術檢查辦公室確認的完成水測試是Tauron擁有的Jaworzno III電廠投資最重要的階段之一。正如小組所指出的那樣,下一個里程碑是完成蒸汽和供水管道的安裝,主自動化系統(DCS)的交付,以及傾斜滲碳橋的建造。
- 根據投資的時間表和預算進行910兆瓦機組的建設工作,投資額度超過60億茲羅提。壓力測試是這項投資最重要的技術測試之一。它的成功證實了新區塊的高質量 - Tauron Polska Energia董事會主席Filip Grzegorczyk說。
正如副部長Grzegorz Tobiszowski所強調的 那樣,對910兆瓦機組進行成功的壓力測試是實施投資的重要時刻,該投資目前正處于后期階段。
該鍋爐高118米,并保持總重量超過7000的壓力參數。噸。
- 我們的鍋爐不僅是歐洲超臨界技術中最大的鍋爐之一,它以迄今為止取得的最高效率來區分它。值得注意的是,他們設計的波蘭工程師和一家波蘭公司 - 強調Rafako董事會主席Agnieszka Wasilewska-Semail。
用1.5水盆測試
在測試過程中,鍋爐充滿水并在561巴(約56.1MPa)的壓力下檢查氣密性。在984立方米過程中使用去離子水(1.5體積池運動),將其加熱至約50℃。此外,為了維持在鍋爐房的溫度,排氣加熱器10被安裝了電源為250kW。
正如Tauron宣布的那樣,Jaworzno區塊將于2019年第四季度投入運營。該塊的建設公式包括將項目劃分為主要合同 - 鍋爐房,機房,IOS設施 - 由Rafako - Mostostal Warszawa聯盟以及12個輔助和附屬經濟體實施。
污染少
- 910兆瓦的新機組將成為其在歐洲的最有效的單位之一,證實了高效率,低排放的發電廠,利用尖端技術可以在電力系統中的波蘭發揮了重要作用 - 雅羅斯瓦夫胡子,Tauron資產管理和開發的副總裁說。
凈效率為45.9%的區塊建于燃煤技術,用于超臨界參數,輸出功率為400千伏,與國家電力系統連接。燃料主要來自陶朗集團的礦山。
該單位每年將產生高達6.5 TWh的電力,這相當于250萬戶家庭的需求。
正如集團所宣布的那樣,新的區塊將符合嚴格的環保標準,顯著減少二氧化碳和其他排放氣體的排放。投資完成后,將由于業績增長超過10%,而在70年代和80年代的上個世紀到大氣中的委托會打少,并在氣候政策的要求,200萬噸二氧化碳的單位,塊將被用于安裝二氧化碳捕集的施工準備來自煙氣(CCS就緒)。
3月份,陶倫與波蘭發展基金(PFR)管理的投資基金簽署了投資協議和股東協議,確定了參與新單位建設的條件。PFR將投資高達880萬茲羅提的建設。
