經過動蕩的開始,位于不列顛哥倫比亞省北部和平河上的1,100兆瓦C場水電站和發電站的建設工作按計劃進行,項目仍按預算進行,BC Hydro的社區關系經理Dave Conway表示。這筆107億美元的合資企業。

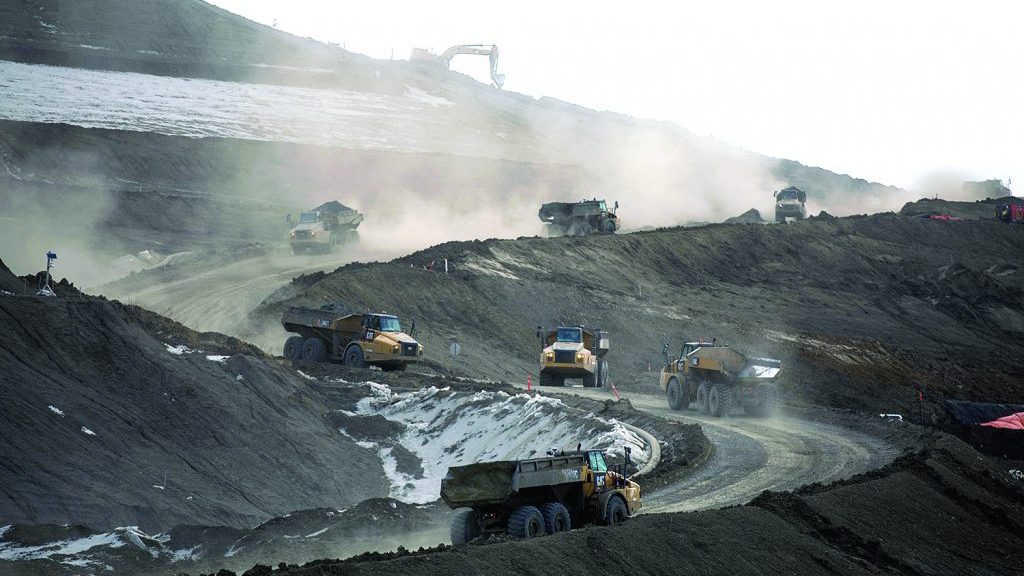

正在建造大型水壩的龐大地點是一個活動的蜂巢,有超過2,300名工人 - 大多數來自不列顛哥倫比亞省 - 進行現場準備和挖掘工作,并在主要河道上建造通道和兩個臨時圍堰,以便進行施工一個填土壩。
“各種項目組件的承包商正在其工作區域繼續建設和運營,”康威說。
“這包括主要的土建工程,發電站和溢洪道土建工程,渦輪機和發電機,以及變電站。鉆井,爆破,破碎,土方工程,打樁,鋼樁安裝,混凝土澆筑和道路維護等建筑活動仍在繼續。“
Allteck Line Contractors Inc.預計將很快開始初步工作,沿著Site C項目和Peace Canyon發電站之間的通道建設兩條新的500千伏,75千米的輸電線路。這些線路將把大壩產生的電力輸送到卑詩省的其他地方
Aecon,F(xiàn)latiron,Dragados,EBC Partnership正在進行該項目的溢洪道土建工程,其中包括安置70萬立方米,或相當于280個奧運會規模的游泳池,鋼筋混凝土和34,000噸螺紋鋼。該合作伙伴關系在春季簽署了一份價值16億美元的合同。
對于29號高速公路的路段進行重新調整,也正在進行巖土工程調查和勘察工作。尚未頒發高速公路工程合同。
建成后,將有一個長約1,050米的土石壩,一個帶有六個183兆瓦發電機組的發電站,以及一個83公里長的水庫,該水庫的寬度是河流的三倍。
